システム導入費用は業務・アプリチームで決まる?人員増加とコスト構造の実態

システム導入プロジェクトの費用は、当初の想定から大きく膨らむケースが少なくありません。その背景には、単なる作業量の増加ではなく、業務検討の進め方、人員構成、意思決定プロセスといった構造的な要因が存在します。
プロジェクト費用を考えるとき、最もコストがかかるのはITパートナのオンサイト要員、特に業務プロセスを検討する業務・アプリチームのメンバです。深い業務検討と意思決定を担えるのは、販売・購買・生産といったサブチームのリーダーやサブリーダーに限られることが多い一方で、実際のプロジェクトでは、情報収集、資料作成、関係者調整、ユーザとのコミュニケーションのハブ役などを担うために、多くの人員が関与します。
その結果、直接的な業務検討以上に間接的な作業が増え、さらに人員増加が前提となった運営へと移行していきます。こうした構造が重なることで、結果的にプロジェクト全体のコストが大きく膨らんでいきます。
システム導入プロジェクトで費用が膨らむ主な要因と実態
システム導入におけるコスト増は、単一の原因ではなく複数の要素が相互に影響し合うことで発生します。

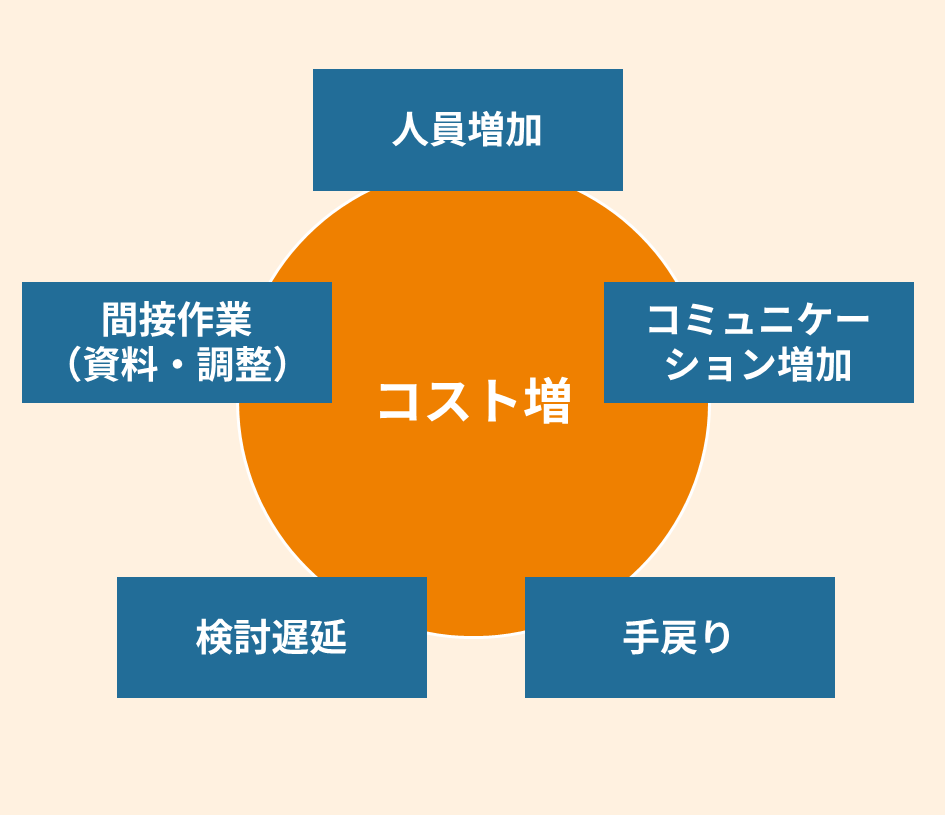

■ コスト増の全体構造(イメージ図)

ITパートナの人員増加とコミュニケーションコストが増大する仕組み
プロジェクトが拡大すると関係者が増え、それに伴い会議や調整の回数が増加します。単純に人数が増えると作業が進むように見えますが、実際にはコミュニケーションコストがそれ以上に増加します。
特に業務検討のような曖昧性の高い領域では、認識合わせが頻繁に必要となります。
- 定例会議の増加
- 個別打ち合わせの増加
- 論点整理資料の作成
- 議事録・合意事項の管理
これらの活動が積み重なることで、実作業以上に調整コストが膨らみます。

人が増えるほど「作業」は増えるが、「生産性」が比例して上がるわけではない点を理解しておく必要があります。
業務検討の長期化によってプロジェクト期間と費用が延びる問題
業務検討が長期化すると、プロジェクト全体のスケジュールに直接影響します。検討が完了しない限り後工程に進めないため、全体が停滞します。
さらに、期間が延びることで以下の影響が生じます。
- 人件費の継続的発生
- 会議・調整の継続増加
- 前提条件の変化への対応
- モチベーション低下による生産性低下
■ 期間延伸によるコスト増の構造
検討長期化 → 人件費増 → 会議増 → 判断遅延 → さらに期間延伸
検討が終わらない状態そのものが、コスト増の要因となります。
業務検討の残課題が設計・開発の手戻りを引き起こす構造

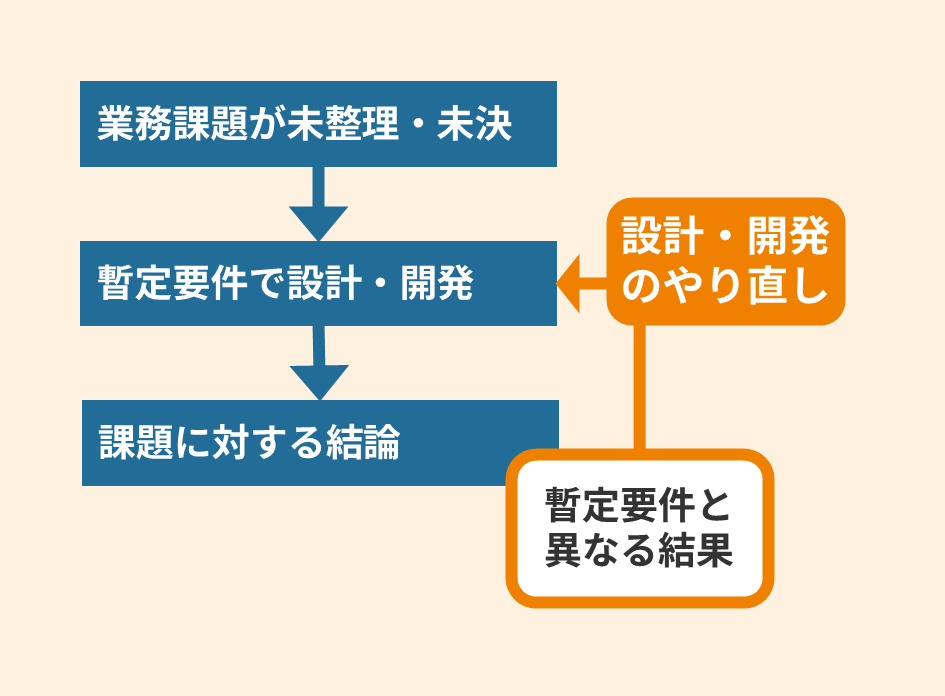

業務検討で課題が残ったまま設計に進むと、設計は暫定的な前提で進行します。その結果、後工程で仕様変更や再設計が発生し、手戻りが生じます。
■ 手戻りの典型フロー

主な手戻りの例:
- 業務ルールの変更
- 例外ケースの追加
- データ定義の変更
- インターフェース仕様の見直し
これにより、工数が二重に発生し、プロジェクト効率が大きく低下します。
人員増加が前提化しコスト構造が固定化される理由
人員が一度増えると、その体制を前提とした運営が構築されます。
- 会議体の増加
- 管理層の増加
- コミュニケーション経路の複雑化
- 役割分担の細分化
結果として、単純に人を減らすことが難しくなり、コスト構造が固定化されます。

増えた体制」はそのまま新しい標準になり、元に戻すことが難しくなる点を理解しておく必要があります。
システム導入コスト増の背景にあるユーザ企業側の課題とは
システム導入プロジェクトにおけるコスト増は、ITパートナ側の生産性だけでなく、ユーザ企業側の業務・組織・意思決定のあり方にも大きく影響されます。

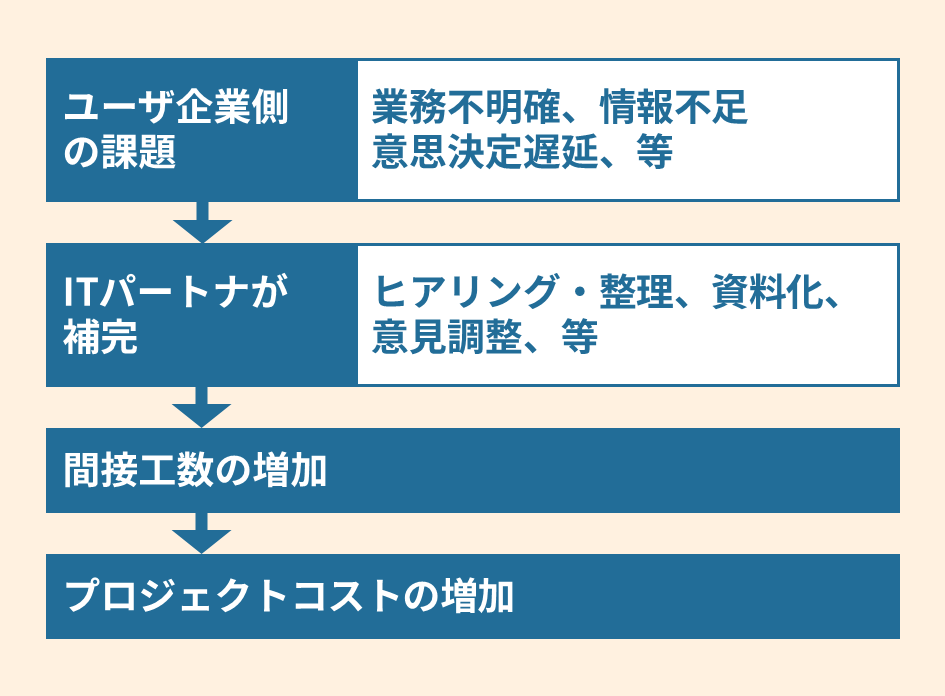

特に重要なのは、ユーザ企業側の課題をITパートナが補完する構造になりやすい点です。本来ユーザ企業側で整理・判断すべき事項が十分に定義されていない場合、その不足分をITパートナが吸収する形となり、結果として間接工数が増加します。
■ 構造イメージ

この構造が繰り返されることで、プロジェクト全体の効率が低下し、スケジュール遅延や追加コストの発生につながります。
業務が属人化・暗黙知化していることによる情報整理コストの増大
業務が特定の担当者に依存し、ドキュメント化されていない状態では、プロジェクト開始時点で業務の全体像を把握することが難しくなります。そのため、ITパートナはゼロベースで情報を収集し、構造化する必要が生じます。
このプロセスでは以下のような作業が発生します。
- 業務担当者へのヒアリングの繰り返し
- 業務フローの可視化・図式化
- 例外パターンや判断基準の整理
- 部門ごとの認識差の調整
- 暗黙的なルールの言語化
これらは本来ユーザ企業側である程度整理されていることが望ましい領域ですが、実態としてはITパートナが主導して整理するケースが多くなります。 その結果、業務検討そのものよりも「情報を揃えるための活動」に多くの時間が割かれ、プロジェクト全体の効率を押し下げる要因となります。
業務内容を整理・言語化できないことが検討停滞を招く理由
業務内容が明確に整理・言語化されていない場合、議論は抽象的なレベルに留まりやすくなります。その結果、具体的な判断ができず、検討が停滞する傾向があります。
例えば以下のような状態が典型です。
- 「現場ではこうしている」という説明に終始する
- 判断基準が人によって異なる
- 例外ケースの扱いが曖昧
- 前提条件が共有されていない
このような状況では、比較検討や選択判断が困難になり、議論が前に進みません。
また、ITパートナ側も業務理解を深めるために追加の確認や整理を繰り返す必要があり、その都度コミュニケーションコストが発生します。 結果として、業務検討のスピードが低下し、プロジェクト全体の進行にも影響を及ぼします。
意思決定が進まない組織構造とその影響
意思決定が遅れる背景には、組織構造やガバナンスの問題が存在します。主な要因としては以下が挙げられます。
- 意思決定者が不明確、または複数存在する
- 部門間で利害が一致していない
- 現場と経営層の距離が遠い
- 承認プロセスが多段階になっている
このような環境では、最終的な判断に至るまでに多くの調整が必要となり、時間がかかります。
意思決定が遅れると、プロジェクトは以下のような影響を受けます。
- 次工程への着手が遅れる
- 暫定対応が増え設計の確定が遅れる
- 判断待ちの時間が発生し稼働が非効率になる
- 課題が積み上がり、後工程で一括対応が必要になる
さらに、意思決定の遅れはプロジェクトメンバーのストレスや不確実性の増加にもつながり、全体の生産性低下を引き起こす要因にもなります。
既存システムのブラックボックス化と実態把握の難しさ
既存システムが長期間運用されている場合、仕様や運用がブラックボックス化しているケースが少なくありません。具体的には以下のような状態です。
- 設計書や仕様書が最新化されていない
- 運用が特定担当者の経験に依存している
- バッチ処理やデータ加工の全体像が不明確
- システム間連携の詳細が整理されていない
このような場合、実態を把握するためには追加の調査が必要となり、ITパートナによるヒアリングや分析作業が増加します。
また、実態とドキュメントの乖離がある場合には、単なる整理ではなく「実態ベースでの再定義」が必要となるため、作業の難易度も高くなります。
その結果、以下のような影響が生じます。
- 調査・分析工数の増加
- 業務理解のためのコミュニケーション増加
- 要件定義の精度向上に時間を要する
- 後工程での認識差異リスクの増加
ブラックボックスの解消はプロジェクト成功に不可欠ですが、その分初期フェーズの負荷が大きくなる点が特徴です。

システム導入費用を抑えるための本質的なマネジメント原則
システム導入費用を抑えるためには、単純に人員を削減したり作業量を減らすといった対処療法では不十分です。プロジェクトの進め方そのもの、すなわちマネジメントの設計が重要になります。
プロジェクトは進行するにつれて、体制や進め方に関する課題が徐々に顕在化していきます。その際に、人員を追加することで一時的に課題を吸収しようとするケースは少なくありません。しかし、この対応は根本的な解決にはならず、むしろ体制の肥大化やコスト増を招く要因となります。 したがって、個別の問題対応ではなく、構造的な改善を前提としたマネジメントが求められます。
■ よくある対応とその限界
| 対応 | 短期的効果 | 長期的影響 |
| 人員追加 | 作業の分散 | 調整コスト増加 |
| 会議増加 | 認識合わせ | 意思決定遅延 |
| 管理強化 | 進捗把握 | 管理工数増加 |
これらはいずれも局所的な課題には有効ですが、プロジェクト全体の構造を改善しない限り、コスト削減にはつながりません。
業務検討と情報収集・整理プロセスを分離して工数を最適化する方法
業務検討と情報収集・整理は、本来は目的も性質も異なるプロセスです。しかし実際のプロジェクトでは、これらが混在して進行することが多く、結果として非効率が発生します。
業務検討とは、業務のあるべき姿を定義し、意思決定を行うプロセスです。一方で情報収集・整理は、その判断材料を揃えるための準備作業です。
この2つを分離せずに進めると、以下のような問題が発生します。
- 情報整理に過剰な時間がかかる
- 論点が曖昧なまま議論が進む
- 会議が「確認のための確認」になる
- 検討ではなく調査が中心になる
重要なのは、情報収集は効率重視、業務検討は意思決定重視というように、目的を明確に分けて運営することです。そのためには、以下のような工夫が有効です。
- 情報収集フェーズのゴールを明確化する
- 必要な情報の粒度を事前に定義する
- 調査タスクと意思決定タスクを分離する
- 論点単位で検討を進める
実際には、議論をしていくうちに、新しくヒアリングや調査が必要な事項が見つかることも多いです。そのため、情報収集と業務検討を完全に分けることは難しいです。しかし、このようにプロセスを分ける努力をすることが、無駄な工数を削減しつつ、検討の質を向上させることにつながっていきます。
残課題を過度に残さないために、いったんプロジェクトを止めることも選択肢
プロジェクトでは、すべての課題を完全に解消してから次の工程に進むことは現実的ではありません。一方で、課題を曖昧なまま先送りし続けると、後工程での手戻りが増加します。
コスト増に苦しんでいる多くのプロジェクトでは、過度な残課題を抱えたまま、先のフェーズに進んでいるケースが多いように見受けます。期日に遅れまい、コストを超過させまいとする想いが、かえって悲しい結果を引き起こしているように見えます。
そういった場合には、以下のような対策が有効だと考えます。
集中検討会
課題をまとめて解消するために、数日~数週かけて、集中検討会期間を設けることはよくあります。
■ 集中検討会の主な狙い
- 普段は忙しくて、一堂に介することが難しい意思決定者や有識者を一か所に集める
- 普段は時間枠があり、議論の途中で次回持ち越しになっていた課題について、結論が出るまで議論する
- 普段は単発で検討し、関連課題との整合性を確認し切れなかった課題について、まとめて議論する
集中検討会は、非常に有効で、これでまとめて沢山の課題をつぶし込むことができ、プロジェクトが正常化することは多いです。また、特別な対応ということで、週末などに合宿形式で集まって、プロジェクト進捗に大きな影響を与えない工夫もできます。
しかし、それでも、多くの課題が残ってしまう場合や、後続影響の大きい課題が解決しない場合があります。そういったときは、いったんプロジェクトを止めて、課題をつぶし込む英断が必要になることがあります。
プロジェクトをいったん止める
プロジェクトをなんとか前に進めたいという強い思いから、多くの残課題がありながらも、前に進めようとするプロジェクトは少なくないです。しかし、多くのケースで、かえって大きな遅延・コスト増になっています。[システム導入費用が膨張する構造|プロジェクト運営と心理的要因]
そういったときは、いったんプロジェクトを一時停止させて、重要な課題を解消してから前に進むことが大事です。曖昧な状態で前に進むことは非常に危険です。しっかり段階を踏んで前に進む姿勢は、プロジェクトメンバがガイドラインやルールを守る姿勢にも好影響を及ぼします。
一時的にでも「プロジェクトを止める」という判断は、非常に勇気が必要です。しかし、それが必要な場面もあるということは、心に留めておいて頂きたいです。
システム導入における意思決定を迅速化するための体制と仕組み
意思決定のスピードは、プロジェクトの進行速度そのものに直結します。意思決定が遅れると、すべての後続作業が停止または遅延するためです。
そのため、意思決定を個人の能力に依存させるのではなく、組織的な仕組みとして設計することが重要です。 意思決定を迅速化するためのポイントは以下の通りです。
事前準備の徹底
- 論点が整理された資料を事前に準備する
- 選択肢とそのメリット・デメリットを明示する
- 判断に必要な情報を揃えておく
これにより、会議を「説明の場」ではなく「判断の場」にすることができます。
意思決定者の明確化
誰が最終判断を行うのかが曖昧な場合、合意形成に時間がかかります。
- 最終決裁者の明確化
- 代理決裁のルール整備
- 判断権限の整理
これらを事前に定義しておくことで、判断の停滞を防ぐことができます。
PMOの役割強化
PMOは単なる進捗管理ではなく、意思決定を支援する役割を担います。
- 論点の整理
- 課題の可視化
- 会議のファシリテーション
- 判断材料の整備
PMOが機能することで、会議の質が向上し、意思決定の効率が大きく改善されます。
エスカレーションプロセスの整備
現場レベルで判断できない課題については、適切に上位レイヤーへエスカレーションする仕組みが必要です。
- エスカレーション基準の明確化
- ルートの事前定義
- 対応期限の設定
これにより、判断待ちの状態を最小化し、プロジェクト全体の停滞を防ぐことができます。
システム導入費用が膨らむ原因は、単なる作業量ではなく構造にあります。特に重要なポイントは以下の3点です。
- 業務検討と情報整理の分離
- 残課題をつぶし込む会議体の設計
- 意思決定プロセスの仕組み化
これらを適切に設計することで、人員増加や期間延伸に依存しないプロジェクト運営が可能になります。結果として、品質を維持しながらシステム導入費用を抑えることにつながります。
最後まで読んで頂き、ありがとうございました。ご意見・ご感想を頂けますと幸いです。
ITプロジェクト研究会
